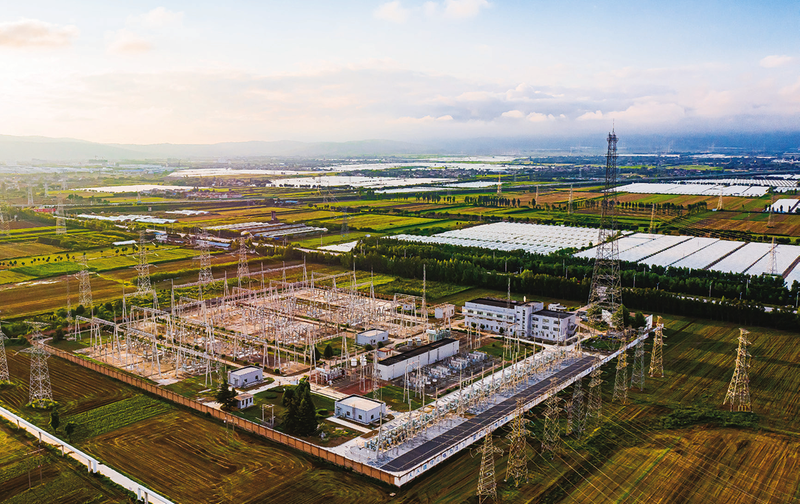

雍城变改造提升工程顺利完成 6月13日,330千伏关山变增容主变顺利投运,宝鸡地区330千伏变电容量达到594万千伏安。
从2021年至2025年,这4年时间,宝鸡330千伏变电容量从312万千伏安增至594万千伏安,历史性增长90.38%。这是宝鸡电网建设历史上发展最快的时期,为宝鸡电网以及宝鸡经济社会发展打下坚实的根基。
超前科学规划是电网高质量发展的关键
作为关中平原电力保障的核心枢纽,宝鸡电网在“十四五”发展的壮阔浪潮中实现历史性跨越,变电容量达到近600万千伏安。
这份优秀成绩单的背后,是国网宝鸡供电公司高瞻远瞩的战略布局与不懈奋斗。他们坚持“330千伏强化布点、110千伏聚焦热点、10千伏补强网架”的发展战略,安全生产与电网建设两手齐抓、协同并进,秉持“咬定青山不放松”的执着韧劲与“敢教日月换新天”的非凡魄力,抢抓机遇,强源补网。
国网陕西省电力有限公司与宝鸡市政府签订框架协议,成立电网建设专班,建立定期协调机制。我市在全省首家召开政府电力建设推进会,将电网项目纳入各级政府重点督办事项。为了在工程前期为电网建设争取到更多时间,我市建立“两个前期”协调推进体系和属地协调机制,同时,强化政企协同,积极推进实施“政府挂帅、企业实施”新模式,形成省、市、县三级贯通联动的强大合力,推动政府出台简化优化电网建设审批流程实施方案,从政策层面为电网建设破除壁垒、打通堵点。
电网建设的“脱胎换骨”
“十四五”期间,宝鸡电网规划建设4个330千伏项目、29个110千伏项目、6个35千伏项目,累计投资15.98亿元。实施2388项配网改造升级工程,规划投资额约为“十三五”实际投资的2.3倍,电网建设规模创历史新高。1座330千伏汇集站输送清洁能源,2座330千伏变电站拔地而起,4座330千伏变电站焕发新生,城市的供电“主动脉”正以更强劲的脉动,为经济社会发展注入澎湃动能。
2022年4月,历经半个世纪风雨的汤峪变增容改造完成投运。建设期间,建设人员直面工期紧张与疫情严峻的双重挑战,工区实行全程封闭管理,昼夜坚守、分秒必争,牢牢守住疫情“防控线”与工程“进度线”。
2022年7月,陕西电网中规模最大、难度最高、施工最复杂的雍城变改造提升工程圆满完成。面对前所未有的现场风险和电网风险,工程不仅提前8个月完成建设任务,更在实践中总结提炼出电网风险管控的“三个机制”和“三个做法”,被国家电网有限公司作为典型经验介绍推广。
2023年9月,陈仓变作为“十四五”首个投运的330千伏变电站,创下多个“首个”纪录:全省首个模块化2.0示范工程;全市首个依托“政府挂帅、企业实施”电网建设新模式建成“交地即交证”的工程项目;首个在宝鸡地区采用预制光缆和预制电缆技术,减少施工周期约70%;同时,也是宝鸡电网建设承担二级作业风险最多的输变电工程,多达10项。线路工程共107基铁塔,全长62.7公里。该工程荣获国家电网有限公司2023年输变电工程标杆工地,获评国网陕西省电力有限公司“2024年度优质精品工程”。
2025年5月,330千伏渭滨变顺利投运,是宝鸡公司首座采用全GIS设备的330千伏变电站,也是宝鸡公司首次使用预制管桩基础施工的项目。相较于传统变电站,该项目具有占地面积更小、可靠性更高、单桩承载力更强、施工过程噪声更低、居民扰动更小的特点,可有效避免极端恶劣天气的影响,为电网安全稳定运行提供更加坚强的保障。电气施工在全省开展GIS设备无尘化观摩,得到了国网陕西省电力有限公司的表扬和肯定。
