昼夜鏖战攻坚 绿色通道护航
文章字数:453

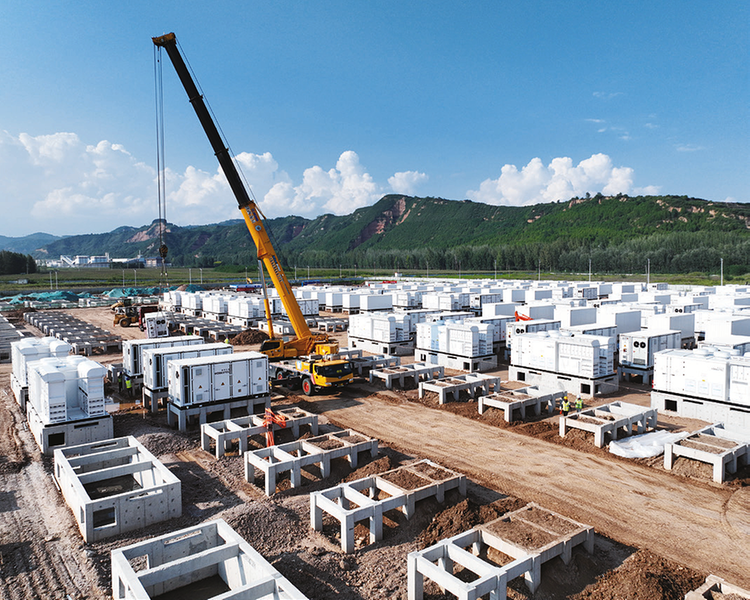

项目施工现场吊装设备 本报讯(宋文君 张建英 )连日来,陇县300MW/1200MWh混合储能示范项目建设鏖战正酣,设备进场、基础浇筑、设备吊装等施工环节高效推进。据了解,为抢抓工期,该项目全面实行24小时三班倒不间断施工,当地交通运输部门开辟建材及大型设备运输绿色通道,为项目高效建设提供了坚实保障。
陇县300MW/1200MWh混合储能示范项目是国家首批储能试点示范重点项目,也是陇县清洁能源产业延链补链的关键性标杆工程。在项目落地前期,该县精准招商,各相关部门优化审批服务流程,全面推行容缺受理、并联审批、全程帮办代办服务,主动对接各级主管部门,压缩审批时限、精简办理环节,高效办结了项目备案、稳评、环评等15项核心手续,实现了项目快速落地、尽早开工。
自今年6月底开工以来,项目建设提速增效、成果显著。目前,270台储能设备基础浇筑已全部完工,100台储能设备顺利吊装就位,综合楼基础回填工作全面完成,升压站基础工程有序推进,多个关键节点任务超额完成,预计10月底实现并网运行。投运后,将有效提升区域新能源消纳能力,提升电网安全稳定运行水平,补齐清洁能源产业发展短板。
